很多工厂的安全仪表系统,从验收完那天起就死了
上次去江苏一家精细化工厂做技改,进门看安全仪表系统的机柜一尘不染,触摸屏亮得能当镜子。我随口说测两个联锁回路看看,工程师支支吾吾半天,才说三个高危回路全被强制旁路了。
为什么?怕误跳车停产能。一天停产损失几十万,老板拍板:赌一把,不会那么巧出事。

这种事我见得太多了。安全仪表系统,也就是圈内常说的SIS,在很多项目里从一开始定位就错了——它不是给老板过安评审核的工具,它是给全厂几百口人留的最后一条活路。
问:安全仪表系统和工厂常用的DCS过程控制系统有啥不一样? 答:很多人搞混,觉得不都是控参数跳闸吗?完全是两码事。DCS是帮你把生产调顺、多产合格品的,正常生产它全程在线干活,就算出点小问题,操作员还能手动顶一会。安全仪表系统不一样,它正常情况下就是“闲”着的,天天盯着参数边界,只要不出事它啥也不用干,但只要出事,它必须分秒不差把装置拉去安全状态,它掉一次链子,就是灭顶之灾。

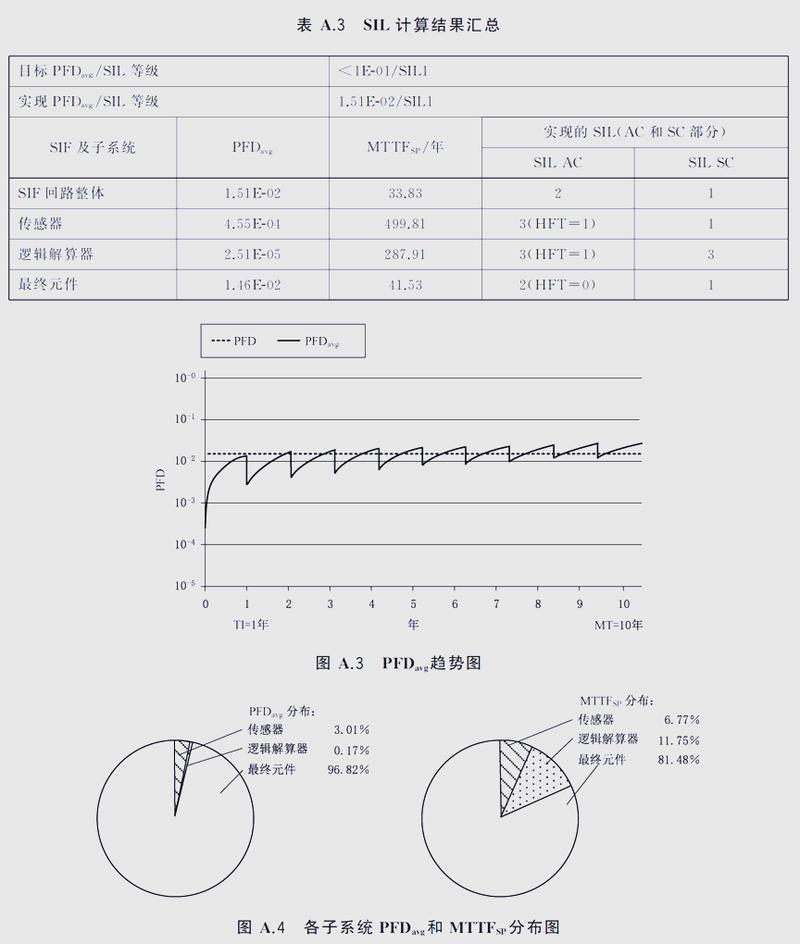

搞对安全仪表系统,核心就一件事:SIL验算别瞎编
SIL就是安全完整性等级,是衡量安全仪表系统靠谱程度的核心指标,从SIL1到SIL4,危险程度越高的回路要求等级越高,化工项目一般最多用到SIL3。
说实话,我见过十份SIL验算报告,八份是套模板改数凑出来的。业主说我要过审核,你给我算出符合要求的等级就行,承接的单位就顺着要求调失效概率参数,最后报告漂漂亮亮,实际回路根本达不到要求。

之前山东某药企爆炸事故,事后倒查,要求SIL2等级的可燃介质紧急切断回路,实际整个回路的平均失效概率比要求值高了整整三倍,验算报告全是抄别的项目抄来的,谁都没当真。
问:我们工厂投产五六年了,原来的SIL验算是凑的,现在还能改吗?是不是得整个系统拆了重建? 答:完全不用拆了重建,也来得及改。别听设计院说大动干戈要花几百万,先抓核心:把全厂最危险的那十几个回路挑出来——比如有毒介质泄漏切断、高温高压反应器压力联锁、球罐紧急泄压联锁这几类,先给这几个回路重新做实打实的验算,哪里不达标改哪里,器件不合格换器件,逻辑不对改逻辑,通常花不了总投资额的1%,买的是整个厂的平安,怎么算都划算。
日常运维,别等出事才想起安全仪表系统

就算建设阶段做对了,运维瞎搞,SIS照样变成摆设。我见过几个通病,说出来大家对对号。
第一,旁路不解锁,开了就忘
不少操作工嫌SIS误动作折腾,试生产或者处理小异常的时候开了旁路,完事嫌麻烦不恢复,钥匙扔控制室抽屉里,一放就是大半年。这不等于把你家防盗门拆了扔了吗?贼人来了连挡一下都没有。
第二,测试走形式,只测点不动设备
规范要求SIS回路定期测试,很多工厂就是在机柜里给个信号,看屏幕显示动作了,签字完事。根本不去现场看阀门动没动。我就碰见过一个项目,紧急切断阀卡死了快一年,每次测试都只测柜内信号,直到泄漏的时候阀门纹丝不动,差点出大事。❗
不过话说回来,也不能全怪现场运维。很多老板把预算全砸在建设阶段买设备过审核,运维预算一分钱都不肯多给,换个安全传感器都要打报告层层批,批三个月都下不来,这不离谱吗?
💡给大家几个能直接落地的小要求,不用花大价钱就能把风险降下来:
- ✅ 所有SIS回路旁路必须登记,最长允许开48小时,到期不恢复直接扣负责人绩效,没商量。
- ✅ 每年至少做一次全回路全链路测试,别只测柜内信号,一定要去现场看执行部件动没动,卡死、漏动的立刻换。
- ✅ 别贪便宜买杂牌无认证的安全仪表,认准功能安全认证,贵那点钱,真出事一秒就赚回来了。
安全这东西,就是一万防万一。安全仪表系统放在那,一辈子不触发最好,真到要用的时候,它必须得能顶上去。
别等出事了才拍大腿,晚了。
