上个月跟着部门去东莞一个五金厂碰问题,厂长蹲在车间角落抽烟,脚边是裂成两半的冲压模具。新上的自动线,装机第一天就炸了。
原因说出来可笑:设计的时候只算了冲头的行程,没算送料机的惯性,料送进去偏了两个毫米,刚好撞在模具刀口上。
老板拍大腿喊,早知道先在电脑上跑一遍啊。
说的就是生产模拟。
别把它想成玄乎的黑科技
很多人一听“生产模拟”,觉得是大厂才玩得起的高科技,跟小工厂不沾边。
其实说白了,就是你要开一块新地,先在纸上把水渠、田埂、下种子的位置都画好,走一遍流程,看看哪里会堵,哪里会涝,不是上来就撒种子。
放到制造里,就是把你产线上所有的东西——大到几十吨的冲压机,小到一个定位销的位置,机器人的动作速度,工人拿料要走几步,甚至传送带的摩擦力,全都做成数字模型,放进电脑里实打实跑一遍生产流程。
不是摆样子看的,是帮你找坑的。
汽车焊装生产线数字生产模拟界面
你要是做一条新的焊装线,十个机器人挤在不到十平方的空间里干活,你光看3D模型,觉得位置都对,结果一跑模拟,哦豁,二号机器人摆臂的时候会撞三号的焊枪。
要是没模拟,直接装好了才发现,改位置改轨迹,停个三五天,人工成本加订单延误,多少钱打水漂?
生产模拟最容易踩的坑,大多数人都想不到
不少公司做生产模拟,钱花了,没拿到想要的结果,就说这东西没用。
为啥?大多数人都把精力花在做漂亮的3D模型上了,觉得模型建得越像越好,忘了加真实的生产变量。
说实话,这才是生产模拟最核心的难点。
所有的偏差,都来自你没考虑到的小变量。
我之前跟进过一条动力电池PACK线,设计节拍是12秒一台,所有人对着模型算都没问题,一做模拟,实际节拍掉到了18秒。
差在哪?
上料工位的工人,拿料转身要0.8秒,设计的时候直接按“上料完成立刻出料”算的,把这0.8秒给漏了。就这半秒不到的差,连锁反应到后面的热压、检测工位,每个工位都空等,最后整个节拍直接慢了一半。
还有更邪门的,夏天车间温度三十五六度,塑料传送带受热变软,摩擦力比设计值大了15%,送料速度直接慢了一拍,整个线节奏全乱。这些东西,你不放到模拟里试,根本想不到。

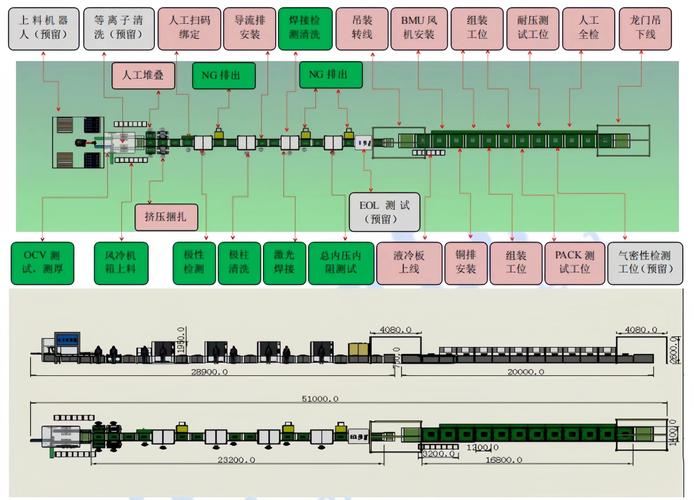

动力电池PACK产线节拍生产模拟甘特图
说白了,生产模拟考验的根本不是你画模型的能力,是你懂不懂现场生产。你不知道现场会有这些乱七八糟的小问题,你做出来的模拟就是空中楼阁,啥用没有。
生产模拟到底能帮你省多少钱
生产模拟到底能帮你省多少钱
说两个真事,都是我亲眼见的。
一个新工厂做总装线,设计天车轨道的时候,看着模型位置没问题,做模拟走位的时候发现,天车走到吊装区刚好蹭到厂房的通风管。要是没模拟,通风管装好了,天车也装好了,才发现蹭,改通风管改走线,小几十万直接没了。做模拟才花了不到两万,这钱省得太值。
另一个小工厂,做汽车零部件的,新上一条装配线,招了十几个新人,直接用模拟软件培训,不用碰真设备,操作错了撞了也不心疼,培训周期直接缩了一半,也没打坏过一件工装。
当然也有误区,很多人觉得,小工厂就几条工位,犯得着做模拟?
我开头说的那个东莞五金厂,就是小厂,做模拟也就花几千块,结果舍不得,打坏了二十多万的模具,停了一周线,亏的钱是模拟费用的几十倍。
还有人觉得,模拟出来的结果就是百分百准的,不对。
现场永远有你想不到的情况,比如突然停电,比如某台机器今天就是有点小毛病卡壳,模拟不可能把所有意外都算进去。它的作用,是帮你把那些设计阶段就能发现的坑提前挖出来,不是帮你预测未来。
现在到处都在说数字化,说数字孪生,好多工厂上来就整高大上的系统,花几百万,结果连基础的生产流程模拟都没做清楚。
其实生产模拟,才是制造数字化最接地气的一步。
你连自己的产线跑起来会出啥问题都没搞明白,扯别的都是虚的。
对吧。
