计划维修不是纸上谈兵:机加工车间的落地实操指南

干机械加工这行,谁没遇上过半夜生产线趴窝的破事?维修班连轴转拆零件换配件,订单交期赶不出来,老板拍桌子骂娘,工人跟着扣绩效,好好一笔订单,最后赚的钱还不够填抢修的坑。

别把计划维修做成“计划表维修”

很多工厂说起计划维修,头头是道,墙上贴满流程,桌上摆着厚厚的记录表,做出来的东西全是样子货。说白了就是为了应付审核,走个过场而已。 比如说我之前跑线下见过的一个汽配厂,12台数控车床,明文规定每月做一次计划保养,结果三个月烧了两次主轴,拆开一看,润滑脂早就干成块了,导轨缝里塞满了铁屑,所谓的保养就是拧了几个露在外面的螺丝,签个字填完表,该干嘛干嘛去。

机加工车间计划维修保养记录表
机加工车间计划维修保养记录表
问:计划维修和日常定期保养到底是不是一回事? 答:这俩真不是一回事。定期保养是计划维修的其中一个执行环节,绝对不等同于计划维修本身。完整的计划维修,是基于设备运行时长、磨损规律、历史故障记录做的全周期预防性安排,大到主轴精度校准、丝杠间隙调整,小到油路清淤、滤芯更换,每一项都有明确的执行时机、验收标准和责任人,不是到点拉出来遛一圈走流程就行。 很多厂错把流程当目的,做出来的自然就是“计划表维修”,除了浪费纸,半点用没有。

机加工车间做计划维修,核心抓三件事

说实话,机加工车间设备种类多,负载变化大,做计划维修不用搞那么多花里胡哨的,抓住核心就行。 第一,先摸透每台设备的实际疲劳周期。不同设备的工况不一样,损耗速度天差地别。同样型号的数控车床,一台每天开16小时干粗车,一台每天开8小时干精车,滚珠丝杠的磨损速度能差一倍,不能统一按半年换。你得按实际运行时长累积算,通常到额定寿命的70%,就得安排提前更换拆解检查,这个额定寿命设备厂商都给,不用自己瞎蒙。 第二,把维修计划和生产计划绑死。别等到订单排满的旺季挤时间修,更不能为了赶订单把维修计划一推再推。我见过最夸张的一家厂,一条冲压线密封件老化漏油,维修工申请了半个月停线更换,生产经理说订单赶不出来拖一阵再说,结果漏了一地面油,滑倒两个工人,安监过来停线整顿一周,损失的产值和罚款,顶得上大半年的维修预算了❗ 第三,别漏掉隐藏的易损件。液压系统的高压滤芯、电机接线端的绝缘层、主轴的密封环,这些看不见摸不着的地方,出问题就是大故障,别等漏了油烧了电机才想起检查。

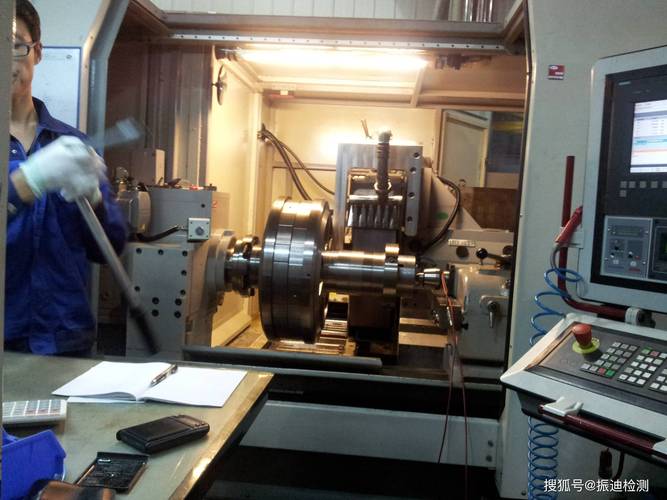

数控车床主轴磨损精度检测现场
数控车床主轴磨损精度检测现场
问:小厂没预算上十几万的预测性维修传感器系统,做计划维修有用吗? 答:太有用了。预测性维修是靠设备堆数据升维,计划维修哪怕你靠个本子记运行时长,靠老维修师傅的手摸耳听,都比出了故障再抢修强一万倍。我见过珠三角一家十几个人的小机加工厂,老板给每台设备都钉了个硬皮本,哪天开了多少小时,哪里换过什么零件,记得清清楚楚,每周让老师傅绕车间走一圈,摸一摸电机外壳温度,听一听齿轮箱的异音,到点就拆开来检查。开业八年,没出过一次超过四小时的重大停线,一年省下的抢修费和订单违约金,比请两个全职维修师傅的工资还多。 说白了,很多小厂不是做不好,是嫌麻烦,总觉得“坏了再修也花不了多少钱”,真出了大事,哭都来不及。

计划维修落地,最容易踩的三个坑

计划维修落地,最容易踩的三个坑
计划维修落地,最容易踩的三个坑
💡 第一个坑,过度维修。很多工厂为了怕出问题,不管零件好坏,到点就换,白白浪费钱。比如有的厂明文规定三个月换一次传动皮带,实际上皮带实际寿命能用到五个月,换下来的皮带状态还很好,直接当废品扔了,一年下来,光浪费的配件钱就有好几万,完全没必要。计划维修是防故障,不是扔钱。 💡 第二个坑,责任模糊。计划列了一堆,到执行的时候,生产说我赶订单不能停,维修说我没人没工具安排不上,最后推来推去,不了了之。解决这个很简单,把每一项维修的责任落实到人头,生产协调不了直接找老板拍板,别让下面人互相踢皮球。 💡 第三个坑,固守旧周期不调整。设备用了五六年老化了,加工的工件从原来的轻负载改成重负载了,维修周期还是按新设备刚来的时候定,那不坏才怪。每次维修完,你花十分钟记一下这次拆下来的零件实际磨损情况,和之前的计划周期对一对,该调短就调短,该延长就延长,计划维修是活的,不是死表格钉死的。 干制造这行,设备就是你吃饭的本钱。计划维修说白了就是给设备买了份便宜的保险,你平时多花一个小时检查调试,就能少停几十个小时生产线,这笔账,怎么算都划算。别等电机烧了生产线停了,才想起当初没按计划做维修,那时候,真的晚了。
